Τρεις προσεγγίσεις στη Διοίκηση Έργων: PMBOK, PRINCE2 και Waterfall
Η Διοίκηση Έργων (Project Management) αποτελεί μια οργανωμένη διαδικασία σχεδιασμού, υλοποίησης, παρακολούθησης και ολοκλήρωσης ενός έργου. Ένα έργο μπορεί να αφορά την κατασκευή ενός κτιρίου, την ανάπτυξη ενός πληροφοριακού συστήματος, τη διοργάνωση μιας εκδήλωσης ή την εισαγωγή ενός νέου προϊόντος στην αγορά.
Για να ολοκληρωθεί ένα έργο με επιτυχία, χρειάζεται να διαχειριστούμε σωστά τον χρόνο, το κόστος, τους διαθέσιμους πόρους, τους κινδύνους και την ποιότητα του τελικού αποτελέσματος.
Τρεις γνωστές προσεγγίσεις είναι το PMBOK, το PRINCE2 και το Waterfall. Παρόλο που έχουν κοινό στόχο την αποτελεσματική υλοποίηση έργων, διαφέρουν σημαντικά στη φιλοσοφία και στον τρόπο εφαρμογής τους.
1. PMBOK – Η προσέγγιση της ευελιξίας και της οργάνωσης
Το PMBOK (Project Management Body of Knowledge) είναι ένα σύνολο γνώσεων, αρχών, πρακτικών και εργαλείων για τη διοίκηση έργων, το οποίο αναπτύσσεται από το Project Management Institute (PMI).
Δεν αποτελεί μια αυστηρή μεθοδολογία που επιβάλλει συγκεκριμένα βήματα για κάθε έργο. Αντίθετα, παρέχει ένα πλαίσιο γνώσεων από το οποίο ο διαχειριστής έργου επιλέγει τις καταλληλότερες πρακτικές.
Πώς λειτουργεί;
Η βασική λογική του PMBOK είναι ότι κάθε έργο έχει διαφορετικές ανάγκες και επομένως απαιτεί διαφορετικό τρόπο διαχείρισης.
Ο διαχειριστής έργου (Project Manager) μπορεί να χρησιμοποιήσει εργαλεία για τον προγραμματισμό των εργασιών, την εκτίμηση κόστους, τη διαχείριση κινδύνων, τον έλεγχο ποιότητας και την επικοινωνία μεταξύ των εμπλεκομένων.
Για παράδειγμα, ένα έργο πληροφορικής μπορεί να απαιτεί συχνές αλλαγές στις προδιαγραφές, ενώ ένα κατασκευαστικό έργο χρειάζεται αυστηρό έλεγχο υλικών, προϋπολογισμού και χρονοδιαγράμματος.
Στο PMBOK η επιλογή των κατάλληλων πρακτικών ονομάζεται tailoring, δηλαδή προσαρμογή του τρόπου διοίκησης στις ιδιαίτερες συνθήκες του έργου.
Παράδειγμα: Ανάπτυξη ηλεκτρονικού καταστήματος
Μια επιχείρηση αποφασίζει να δημιουργήσει ένα ηλεκτρονικό κατάστημα (e-shop).
Ο υπεύθυνος του έργου:
-
Καθορίζει τον προϋπολογισμό και το χρονοδιάγραμμα.
-
Αναθέτει αρμοδιότητες στους προγραμματιστές, στους σχεδιαστές και στο τμήμα πωλήσεων.
-
Καταγράφει πιθανούς κινδύνους, όπως καθυστερήσεις ή τεχνικές δυσκολίες.
-
Παρακολουθεί την εξέλιξη και προσαρμόζει τον σχεδιασμό όταν προκύπτουν νέες ανάγκες.
-
Ελέγχει την ποιότητα του ηλεκτρονικού καταστήματος πριν από την παράδοσή του.
Αν στη διάρκεια της ανάπτυξης η επιχείρηση ζητήσει να προστεθεί μια νέα μέθοδος πληρωμής, ο διαχειριστής αξιολογεί τις επιπτώσεις στην εργασία, στον χρόνο και στο κόστος και προσαρμόζει το σχέδιο όπου χρειάζεται.
Κεντρική φιλοσοφία: Επιλέγουμε τις κατάλληλες πρακτικές διοίκησης ανάλογα με τις ανάγκες του έργου.
2. PRINCE2 – Η προσέγγιση του ελέγχου και της διακυβέρνησης
Το PRINCE2 (Projects IN Controlled Environments) είναι μια δομημένη μεθοδολογία διοίκησης έργων που δίνει ιδιαίτερη έμφαση στον καθορισμό αρμοδιοτήτων, στη λήψη αποφάσεων, στον έλεγχο και στη συνεχή επιχειρηματική αιτιολόγηση του έργου.
Η κεντρική του ιδέα είναι ότι ένα έργο πρέπει να υλοποιείται μέσα σε ένα σαφώς καθορισμένο οργανωτικό πλαίσιο, με συγκεκριμένους υπευθύνους και ελεγχόμενα στάδια.
Πώς λειτουργεί;
Το PRINCE2 βασίζεται σε επτά αρχές, επτά πρακτικές και επτά διαδικασίες, σύμφωνα με τη σύγχρονη δομή του PRINCE2 7.
Μια σημαντική αρχή είναι η συνεχής επιχειρηματική αιτιολόγηση (continued business justification). Αυτό σημαίνει ότι ο οργανισμός εξετάζει σε όλη τη διάρκεια του έργου αν εξακολουθεί να υπάρχει επαρκής λόγος για τη συνέχισή του.
Το έργο οργανώνεται σε διαχειριστικά στάδια. Στο τέλος κάθε σταδίου αξιολογείται η πρόοδος και λαμβάνεται απόφαση σχετικά με τη συνέχισή του.
Επίσης εφαρμόζεται η διοίκηση κατ’ εξαίρεση (management by exception). Καθορίζονται αποδεκτά όρια απόκλισης, για παράδειγμα στο κόστος ή στον χρόνο. Αν προβλέπεται ότι τα όρια θα ξεπεραστούν, το ζήτημα παραπέμπεται σε ανώτερο επίπεδο διοίκησης.
Παράδειγμα: Εγκατάσταση νέου πληροφοριακού συστήματος σε έναν μεγάλο οργανισμό
Ένας οργανισμός αποφασίζει να εγκαταστήσει ένα νέο σύστημα διαχείρισης πελατών (CRM).
Το έργο χωρίζεται σε διαχειριστικά στάδια:
-
Αρχικός σχεδιασμός: Αξιολογούνται το αναμενόμενο όφελος, το κόστος και οι βασικοί κίνδυνοι.
-
Ανάλυση αναγκών: Προσδιορίζονται οι λειτουργικές απαιτήσεις του συστήματος.
-
Υλοποίηση: Αναπτύσσεται ή παραμετροποιείται το CRM.
-
Δοκιμές και εκπαίδευση: Ελέγχεται η λειτουργία και εκπαιδεύεται το προσωπικό.
-
Παράδοση: Το σύστημα τίθεται σε παραγωγική λειτουργία και το έργο κλείνει.
Στο τέλος κάθε διαχειριστικού σταδίου, η αρμόδια επιτροπή (Project Board) εξετάζει την πρόοδο, την επιχειρηματική σκοπιμότητα, το κόστος και τους κινδύνους και αποφασίζει αν θα εγκρίνει το επόμενο στάδιο.
Αν, για παράδειγμα, ο προϋπολογισμός προβλέπεται να ξεπεράσει το εγκεκριμένο όριο ανοχής, ο διαχειριστής έργου πρέπει να ενημερώσει την αρμόδια διοίκηση για να ληφθεί απόφαση.
Κεντρική φιλοσοφία: Το έργο πρέπει να ελέγχεται συστηματικά, με σαφείς ευθύνες, καθορισμένα όρια και εγκρίσεις κατά τη διάρκειά του.
3. Waterfall – Η προσέγγιση της διαδοχικής υλοποίησης
Το Waterfall (Μοντέλο Καταρράκτη) είναι μια προσέγγιση υλοποίησης έργων στην οποία οι εργασίες οργανώνονται σε διαδοχικές φάσεις.
Η βασική λογική είναι ότι η επόμενη φάση ξεκινά όταν έχει ολοκληρωθεί και ελεγχθεί η προηγούμενη, σύμφωνα με τον σχεδιασμό του έργου.
Πώς λειτουργεί;
Το Waterfall ακολουθεί μια γραμμική αλληλουχία εργασιών. Οι απαιτήσεις καθορίζονται κυρίως στην αρχή, ώστε να μπορεί να οργανωθεί ο συνολικός σχεδιασμός.
1. Ανάλυση απαιτήσεων
2. Σχεδιασμός
3. Υλοποίηση
4. Έλεγχος και δοκιμές
5. Παράδοση
Ενδεικτική αλληλουχία φάσεων του μοντέλου Waterfall
Η προσέγγιση λειτουργεί καλύτερα όταν οι απαιτήσεις είναι σαφείς και σχετικά σταθερές.
Το βασικό μειονέκτημά της είναι ότι οι αλλαγές σε προηγούμενες φάσεις μπορεί να δημιουργήσουν σημαντικό πρόσθετο κόστος και καθυστερήσεις.
Παράδειγμα: Κατασκευή ενός κτιρίου
Μια κατασκευαστική εταιρεία αναλαμβάνει την κατασκευή μιας πολυκατοικίας.
Ακολουθεί μια οργανωμένη αλληλουχία εργασιών:
-
Απαιτήσεις: Καθορίζονται τα χαρακτηριστικά του κτιρίου, ο αριθμός διαμερισμάτων και ο προϋπολογισμός.
-
Σχεδιασμός: Εκπονούνται αρχιτεκτονικά και στατικά σχέδια.
-
Κατασκευή: Πραγματοποιούνται οι οικοδομικές εργασίες σύμφωνα με τα εγκεκριμένα σχέδια.
-
Έλεγχοι: Πραγματοποιούνται οι προβλεπόμενες επιθεωρήσεις, δοκιμές και διορθώσεις.
-
Παράδοση: Το κτίριο παραδίδεται μετά την ολοκλήρωση των απαιτούμενων διαδικασιών.
Αν ο ιδιοκτήτης αποφασίσει να αλλάξει τη θέση της σκάλας όταν έχει ήδη ολοκληρωθεί ο φέρων οργανισμός, η αλλαγή μπορεί να απαιτήσει νέα μελέτη, πρόσθετες εργασίες και σημαντικό κόστος.
Αντίθετα, η ίδια αλλαγή κατά τη φάση των αρχιτεκτονικών σχεδίων θα ήταν συνήθως ευκολότερη.
Στην πραγματική κατασκευή υπάρχουν επικαλυπτόμενες δραστηριότητες και συνεχείς έλεγχοι. Το παράδειγμα παρουσιάζει απλουστευμένα τη λογική της διαδοχικής εκτέλεσης.
Κεντρική φιλοσοφία: Πρώτα σχεδιάζουμε λεπτομερώς και στη συνέχεια υλοποιούμε σε διαδοχικές φάσεις, περιορίζοντας τις αλλαγές.
4. Συγκριτικός πίνακας των τριών προσεγγίσεων
| Χαρακτηριστικό | PMBOK | PRINCE2 | Waterfall |
|---|---|---|---|
| Βασική λογική | Προσαρμογή πρακτικών στο έργο | Ελεγχόμενη διοίκηση | Διαδοχική υλοποίηση |
| Οργάνωση | Ευέλικτο πλαίσιο γνώσεων | Αρχές, πρακτικές, διαδικασίες | Γραμμικές φάσεις |
| Λήψη αποφάσεων | Ανάλογα με τη δομή διοίκησης | Σαφώς καθορισμένοι ρόλοι και όρια | Έλεγχοι και εγκρίσεις φάσεων |
| Αλλαγές | Ανάλογα με την επιλεγμένη προσέγγιση | Ελεγχόμενη διαδικασία | Συνήθως δυσκολότερες σε προχωρημένα στάδια |
| Τεκμηρίωση | Ανάλογη των αναγκών | Καθορισμένη και προσαρμόσιμη | Συχνά εκτενής αρχικός σχεδιασμός |
| Ενδεικτική εφαρμογή | Ανάπτυξη e-shop | Εγκατάσταση CRM σε μεγάλο οργανισμό | Έργο με σαφείς, σταθερές απαιτήσεις |
5. Μια σημαντική διαφορά που πρέπει να κατανοήσετε
Παρότι η εικόνα παρουσιάζει τις τρεις προσεγγίσεις ως εναλλακτικές, δεν βρίσκονται ακριβώς στο ίδιο επίπεδο.
Το PMBOK αποτελεί κυρίως ένα πλαίσιο γνώσεων και πρακτικών για τη διοίκηση έργων. Το PRINCE2 αποτελεί μια δομημένη μεθοδολογία διοίκησης και διακυβέρνησης έργων. Το Waterfall είναι κυρίως ένα μοντέλο κύκλου ζωής και υλοποίησης, το οποίο καθορίζει τον τρόπο διαδοχής των εργασιών.
Επομένως, οι τρεις προσεγγίσεις δεν είναι αναγκαστικά ανταγωνιστικές. Μπορούν να συνδυαστούν στο ίδιο έργο.
Για παράδειγμα, μια επιχείρηση μπορεί να χρησιμοποιεί:
-
Το PRINCE2 για να καθορίζει ποιος εγκρίνει τον προϋπολογισμό και ποιος αποφασίζει για τη συνέχιση του έργου.
-
Το PMBOK ως πηγή πρακτικών για τη διαχείριση κόστους, χρόνου, κινδύνων και ενδιαφερομένων.
-
Το Waterfall για να οργανώσει διαδοχικά την ανάλυση, τον σχεδιασμό, την υλοποίηση και τις δοκιμές.
Μικρό Τεστ αυτοαξιολόγησης
3 ερωτήσεις
1. Μια εταιρεία αναπτύσσει ένα καινοτόμο προϊόν, αλλά οι απαιτήσεις αλλάζουν συχνά. Ποια προσέγγιση παρέχει ένα ευέλικτο πλαίσιο επιλογής πρακτικών;
2. Ένας δημόσιος οργανισμός απαιτεί σαφείς υπευθύνους, τακτικές εγκρίσεις και αυστηρό έλεγχο αποκλίσεων. Ποια μεθοδολογία ταιριάζει περισσότερο;
3. Οι απαιτήσεις ενός έργου είναι σταθερές και οι εργασίες πρέπει να ολοκληρώνονται σε συγκεκριμένη σειρά. Ποιο μοντέλο υλοποίησης είναι κατάλληλο;
Συμπέρασμα: Το PMBOK μας βοηθά να επιλέξουμε ποιες πρακτικές διοίκησης θα χρησιμοποιήσουμε, το PRINCE2 καθορίζει πώς θα οργανώσουμε και θα ελέγξουμε τη διοίκηση του έργου, ενώ το Waterfall περιγράφει με ποια σειρά θα εκτελέσουμε τις εργασίες. Η κατανόηση αυτής της διάκρισης είναι ουσιαστική για τη σωστή επιλογή και τον συνδυασμό των προσεγγίσεων στη διοίκηση έργων.
Σωστές απαντήσεις – Τεστ αυτοαξιολόγησης
Ερώτηση 1: Μια εταιρεία αναπτύσσει ένα καινοτόμο προϊόν, αλλά οι απαιτήσεις αλλάζουν συχνά. Ποια προσέγγιση παρέχει ένα ευέλικτο πλαίσιο επιλογής πρακτικών;
Σωστή απάντηση: Α. PMBOK
Αιτιολόγηση: Το PMBOK παρέχει ένα ευέλικτο πλαίσιο γνώσεων και πρακτικών που μπορούν να προσαρμοστούν στις ανάγκες κάθε έργου. Είναι κατάλληλο όταν οι απαιτήσεις μεταβάλλονται, καθώς επιτρέπει την επιλογή προσαρμοστικών (Adaptive/Agile) προσεγγίσεων διαχείρισης.
Ερώτηση 2: Ένας δημόσιος οργανισμός απαιτεί σαφείς υπευθύνους, τακτικές εγκρίσεις και αυστηρό έλεγχο αποκλίσεων. Ποια μεθοδολογία ταιριάζει περισσότερο;
Σωστή απάντηση: Β. PRINCE2
Αιτιολόγηση: Το PRINCE2 δίνει ιδιαίτερη έμφαση στον έλεγχο, στις σαφείς αρμοδιότητες και στις διαδικασίες έγκρισης. Είναι κατάλληλο για οργανισμούς που χρειάζονται συστηματική παρακολούθηση του έργου, καθορισμένα όρια αποκλίσεων και τεκμηριωμένες διοικητικές αποφάσεις.
Ερώτηση 3: Οι απαιτήσεις ενός έργου είναι σταθερές και οι εργασίες πρέπει να ολοκληρώνονται σε συγκεκριμένη σειρά. Ποιο μοντέλο υλοποίησης είναι κατάλληλο;
Σωστή απάντηση: Γ. Waterfall
Αιτιολόγηση: Το Waterfall βασίζεται στη διαδοχική εκτέλεση των φάσεων ενός έργου. Είναι κατάλληλο όταν οι απαιτήσεις είναι γνωστές από την αρχή και δεν αναμένονται σημαντικές αλλαγές κατά την υλοποίηση.
Για να το θυμάστε εύκολα:
-
PMBOK → Προσαρμογή: Επιλέγουμε τις κατάλληλες πρακτικές για το έργο.
-
PRINCE2 → Έλεγχος: Καθορίζουμε αρμοδιότητες, διαδικασίες και εγκρίσεις.
-
Waterfall → Ακολουθία: Ολοκληρώνουμε τις εργασίες σε διαδοχικές φάσεις.
Σημαντική διευκρίνιση: Το PMBOK και το PRINCE2 αφορούν κυρίως τη διοίκηση του έργου, ενώ το Waterfall τον τρόπο οργάνωσης της υλοποίησής του. Επομένως, μπορούν να χρησιμοποιηθούν συνδυαστικά.
Πρακτική εφαρμογή: Διοίκηση έργου σε συμβουλευτική εταιρεία
Ας υποθέσουμε ότι είμαστε μια συμβουλευτική εταιρεία που αναλαμβάνει έργα οργάνωσης επιχειρήσεων, ψηφιακού μετασχηματισμού και βελτίωσης επιχειρησιακών διαδικασιών.
Θα εξετάσουμε ένα συγκεκριμένο έργο και θα εφαρμόσουμε σε αυτό τις τρεις προσεγγίσεις PMBOK, PRINCE2 και Waterfall.
1. Το επιχειρηματικό σενάριο
Μια συμβουλευτική εταιρεία αναλαμβάνει να αναδιοργανώσει το τμήμα πωλήσεων μιας εμπορικής επιχείρησης με 25 εργαζομένους. Στόχος είναι η βελτίωση της διαχείρισης πελατών, η εγκατάσταση συστήματος CRM και η εκπαίδευση του προσωπικού.
Έργο: Ψηφιακός μετασχηματισμός πωλήσεων
Εκπαιδευτική μελέτη περίπτωσης συμβουλευτικών υπηρεσιών
24.000 €
Προϋπολογισμός
12
Εβδομάδες
25
Εργαζόμενοι
Τα ποσά, οι διάρκειες και τα χαρακτηριστικά της επιχείρησης είναι ρεαλιστικές εκπαιδευτικές παραδοχές, όχι επαληθευμένα δεδομένα πραγματικού πελάτη.
Κατανομή προϋπολογισμού
| Δραστηριότητα | Κόστος |
|---|---|
| Ανάλυση υφιστάμενων διαδικασιών | 3.000 € |
| Μελέτη και ανασχεδιασμός πωλήσεων | 4.000 € |
| Παραμετροποίηση CRM | 9.000 € |
| Μεταφορά δεδομένων και δοκιμές | 4.000 € |
| Εκπαίδευση και παράδοση | 2.500 € |
| Αποθεματικό κινδύνων | 1.500 € |
| Σύνολο | 24.000 € |
Πώς εφαρμόζονται οι τρεις προσεγγίσεις;
PMBOK: Ο σύμβουλος δημιουργεί σχέδιο έργου, αναθέτει εργασίες, παρακολουθεί κόστος και κινδύνους και προσαρμόζει τις πρακτικές του όταν χρειάζεται.
PRINCE2: Ορίζεται υπεύθυνος έργου και επιτροπή έγκρισης. Μετά από κάθε σημαντικό διαχειριστικό στάδιο ελέγχεται ο προϋπολογισμός και αποφασίζεται εάν το έργο θα συνεχιστεί.
Waterfall: Οι εργασίες ακολουθούν μια προκαθορισμένη σειρά: ανάλυση αναγκών, σχεδιασμός, παραμετροποίηση, δοκιμές και παράδοση.
Το ενδιαφέρον είναι ότι η συμβουλευτική εταιρεία μπορεί να χρησιμοποιήσει και τις τρεις προσεγγίσεις στο ίδιο έργο, επειδή εξυπηρετούν διαφορετικές ανάγκες της διοίκησής του.
2. Διαδραστική εφαρμογή HTML
Δημιούργησα μια ολοκληρωμένη εκπαιδευτική εφαρμογή HTML, στα ελληνικά, με το παραπάνω σενάριο.
Η εφαρμογή περιλαμβάνει τρεις διαφορετικές ενότητες:
-
PMBOK: Οι εμπλεκόμενοι εργαζόμενοι μεταβάλλουν το επιπλέον κόστος και τη διάρκεια ενός αιτήματος αλλαγής και βλέπουν πώς επηρεάζεται ο συνολικός προϋπολογισμός.
-
PRINCE2: Προσομοιώνουν τη διαδικασία εγκρίσεων των διαχειριστικών σταδίων και εξετάζουν τα όρια ανοχής του κόστους.
-
Waterfall: Βλέπουν το έργο οργανωμένο σε πέντε διαδοχικές φάσεις με συγκεκριμένες εβδομάδες εκτέλεσης.

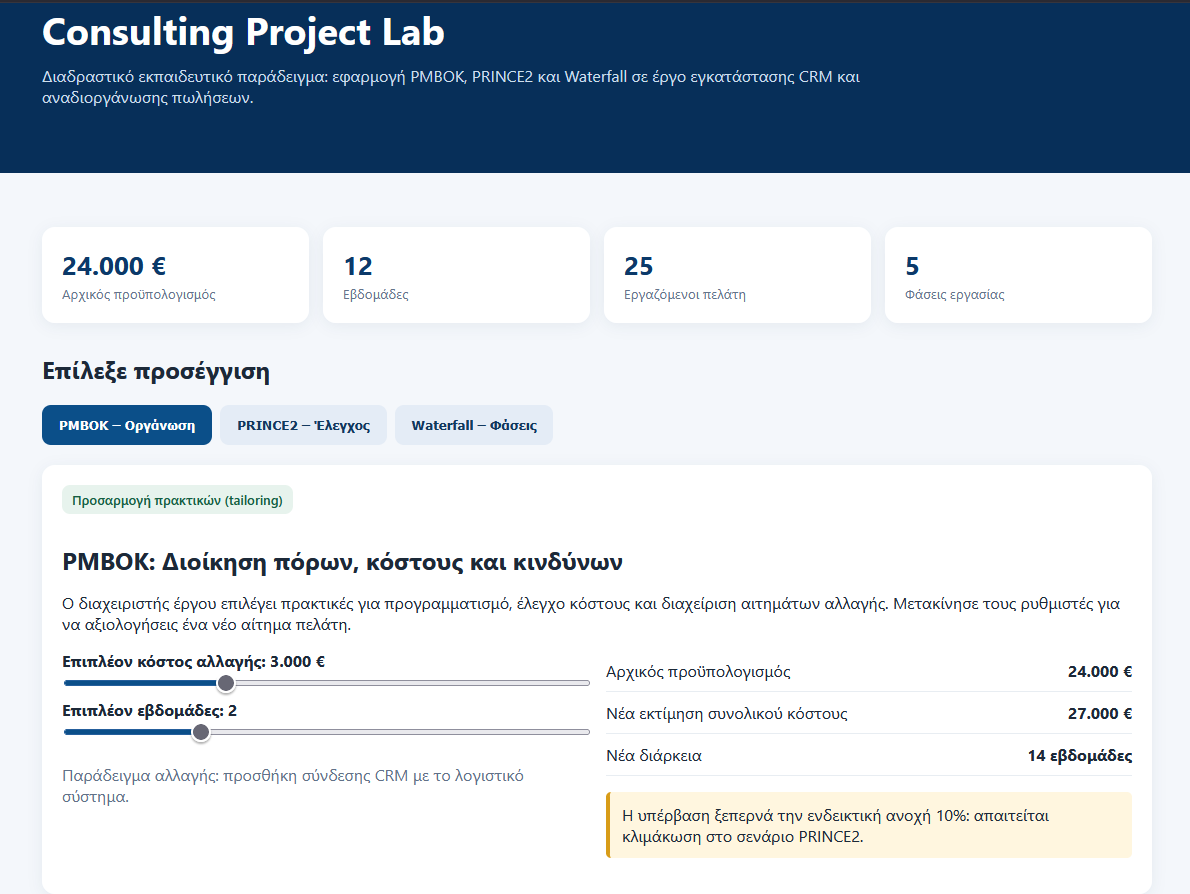

Consulting Project Lab
Αυτόνομη ιστοσελίδα HTML με CSS και JavaScript.
View the Consulting Project DEMO
3. Εκπαιδευτική άσκηση με αριθμητικά δεδομένα
Ας υποθέσουμε ότι την 8η εβδομάδα ο πελάτης ζητά μια πρόσθετη λειτουργία στο CRM με εκτιμώμενο κόστος 3.000 €.
Αρχικός προϋπολογισμός: 24.000 €.
Νέος προβλεπόμενος προϋπολογισμός: 27.000 €.
Ποσοστό υπέρβασης:

Η υπέρβαση είναι 12,5%.
Αν η συμβουλευτική εταιρεία έχει συμφωνήσει με τον πελάτη ότι το αποδεκτό όριο υπέρβασης είναι 10%, τότε η αλλαγή ξεπερνά το καθορισμένο όριο ανοχής. Στο σενάριο PRINCE2 απαιτείται κλιμάκωση και απόφαση από το αρμόδιο επίπεδο διοίκησης.
Στο PMBOK, η ομάδα θα αξιολογούσε την αλλαγή μέσω των κατάλληλων πρακτικών ελέγχου και διαχείρισης αλλαγών. Στο Waterfall, θα εξέταζε ποιες ήδη ολοκληρωμένες εργασίες χρειάζεται να επαναληφθούν.
Διδακτικό συμπέρασμα: Το ίδιο επιχειρηματικό πρόβλημα αντιμετωπίζεται από τρεις διαφορετικές οπτικές: διαχείριση, διοικητικός έλεγχος και αλληλουχία υλοποίησης.
